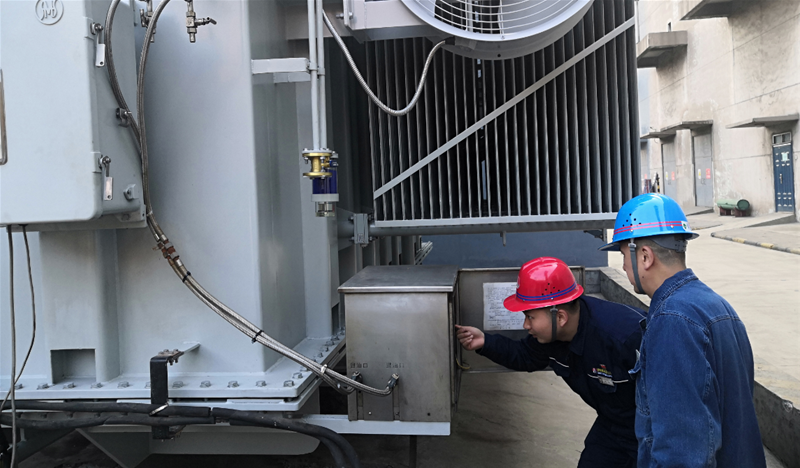

11月22日15时30分,公司110kV龙钢变3#主变第三次全压试验冲击送电成功,标志着3#主变大修工作圆满完成,为公司奋战四季度提供了坚实电力保障。
为确保此次大修工作安全顺利进行,能源检计量中心精心部署,制定出详细大修工作计划、现场施工方案、作业流程及技术要求,在作业过程中对各项安全措施升级管控,要求每次开工前现场施工人员必须进行工作票学习和安全技术交底,掌握现场危险点及预控措施,严格执行安全措施和技术措施,确保施工期间人员及设备安全。针对3#主变大修期间,2#主变单电源运行情况,该单位提前做好预控,对负荷及时进行调整,协调各生产单位合理安排检修时间,并利用棒三线生产系统检修用电负荷减少之际,将棒一线负荷倒至龙钢变二期10kV供电系统,保障在3#主变停运期间,2#主变不会出现过载情况。同时密切监视2#主变运行情况,加大巡视检查力度,做好事故预想,按照“一停多修”的原则,同步对3#主变1103#、103#断路器、带电间隔及10kV进线开关电流互感器进行消缺和维护,进一步夯实电网安全运行基础,提高了电力系统安全运行能力。
()
|
